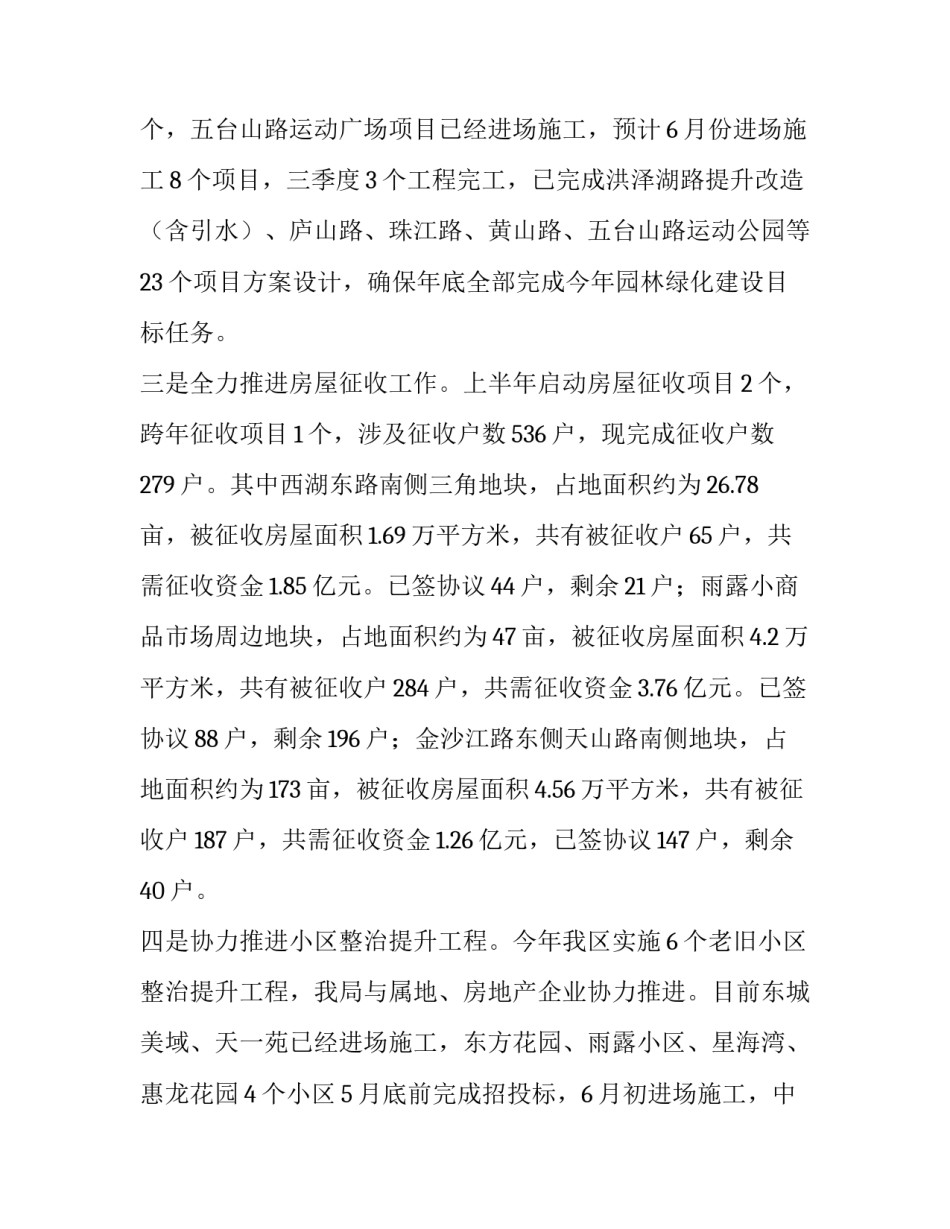

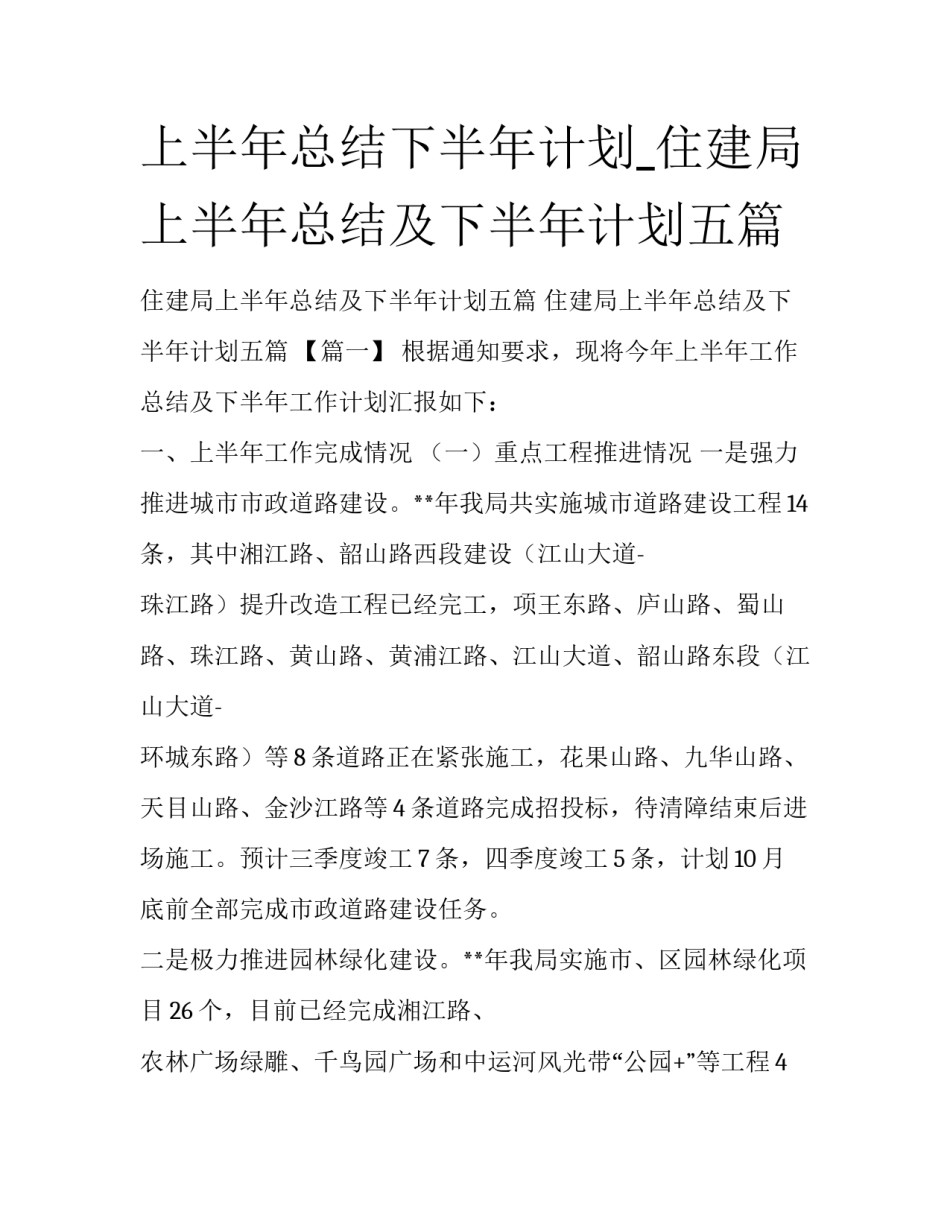

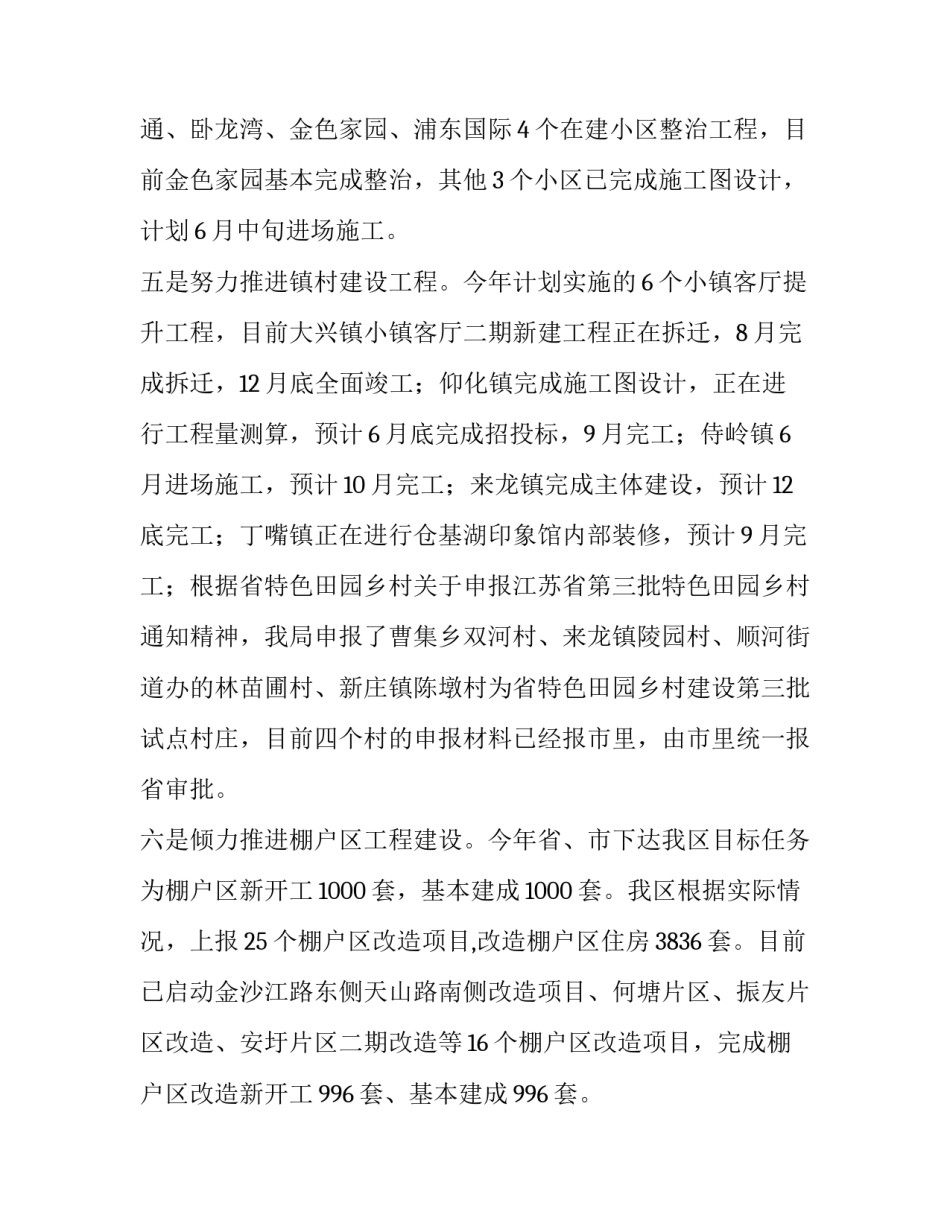

上半年总结下半年计划_住建局上半年总结及下半年计划五篇住建局上半年总结及下半年计划五篇住建局上半年总结及下半年计划五篇【篇一】根据通知要求,现将今年上半年工作总结及下半年工作计划汇报如下:一、上半年工作完成情况(一)重点工程推进情况一是强力推进城市市政道路建设。年我局共实施城市道路建设工程14条,其中湘江路、韶山路西段建设(江山大道-珠江路)提升改造工程已经完工,项王东路、庐山路、蜀山路、珠江路、黄山路、黄浦江路、江山大道、韶山路东段(江山大道-环城东路)等8条道路正在紧张施工,花果山路、九华山路、天目山路、金沙江路等4条道路完成招投标,待清障结束后进场施工。预计三季度竣工7条,四季度竣工5条,计划10月底前全部完成市政道路建设任务。二是极力推进园林绿化建设。年我局实施市、区园林绿化项目26个,目前已经完成湘江路、农林广场绿雕、千鸟园广场和中运河风光带“公园+”等工程4个,五台山路运动广场项目已经进场施工,预计6月份进场施工8个项目,三季度3个工程完工,已完成洪泽湖路提升改造(含引水)、庐山路、珠江路、黄山路、五台山路运动公园等23个项目方案设计,确保年底全部完成今年园林绿化建设目标任务。三是全力推进房屋征收工作。上半年启动房屋征收项目2个,跨年征收项目1个,涉及征收户数536户,现完成征收户数279户。其中西湖东路南侧三角地块,占地面积约为26.78亩,被征收房屋面积1.69万平方米,共有被征收户65户,共需征收资金1.85亿元。已签协议44户,剩余21户;雨露小商品市场周边地块,占地面积约为47亩,被征收房屋面积4.2万平方米,共有被征收户284户,共需征收资金3.76亿元。已签协议88户,剩余196户;金沙江路东侧天山路南侧地块,占地面积约为173亩,被征收房屋面积4.56万平方米,共有被征收户187户,共需征收资金1.26亿元,已签协议147户,剩余40户。四是协力推进小区整治提升工程。今年我区实施6个老旧小区整治提升工程,我局与属地、房地产企业协力推进。目前东城美域、天一苑已经进场施工,东方花园、雨露小区、星海湾、惠龙花园4个小区5月底前完成招投标,6月初进场施工,中通、卧龙湾、金色家园、浦东国际4个在建小区整治工程,目前金色家园基本完成整治,其他3个小区已完成施工图设计,计划6月中旬进场施工。五是努力推进镇村建设工程。今年计划实施的6个小镇客厅提升工程,目前大兴镇小镇客厅二期新建工程正在拆迁,8月完成拆迁,12月底全面竣工;仰化镇完成施工图设计,正在进行工程量测算,预计6月底完成招投标,9月完工;侍岭镇6月进场施工,预计10月完工;来龙镇完成主体建设,预计12底完工;丁嘴镇正在进行仓基湖印象馆内部装修,预计9月完工;根据省特色田园乡村关于申报江苏省第三批特色田园乡村通知精神,我局申报了曹集乡双河村、来龙镇陵园村、顺河街道办的林苗圃村、新庄镇陈墩村为省特色田园乡村建设第三批试点村庄,目前四个村的申报材料已经报市里,由市里统一报省审批。六是倾力推进棚户区工程建设。今年省、市下达我区目标任务为棚户区新开工1000套,基本建成1000套。我区根据实际情况,上报25个棚户区改造项目,改造棚户区住房3836套。目前已启动金沙江路东侧天山路南侧改造项目、何塘片区、振友片区改造、安圩片区二期改造等16个棚户区改造项目,完成棚户区改造新开工996套、基本建成996套。(二)上半年全区房地产业运营情况针对我区商品房市场几乎“无房可售”的实际情况,从今年年初开始,我局不断强化每一个房地产项目建设指标和进度的落实,加快了开发进度,缓解房源不足问题,房地产建设工作取得了较好成效。截止目前,城区36个有剩余土地可供开发的房地产项目全部开工建设,已完成城区房地产新开工面积28.38万平方米,完成房地产竣工面积20.34万平方米,分别完成全年开工竣工60万平方米目标任务的47.3%、33.9%。到6月底,预计全区完成新开工面积34万平方米,同比增长22.74%,涨幅高于沭阳县、泗阳县、泗洪县,低于市区;预计全区房地产完成竣工面积24.41万平方米,同比降低32.36%,下降幅度低于沭阳,高于泗阳、泗洪县,高于市区;预计全区完成商品房销售面积36.76万平方米,...
