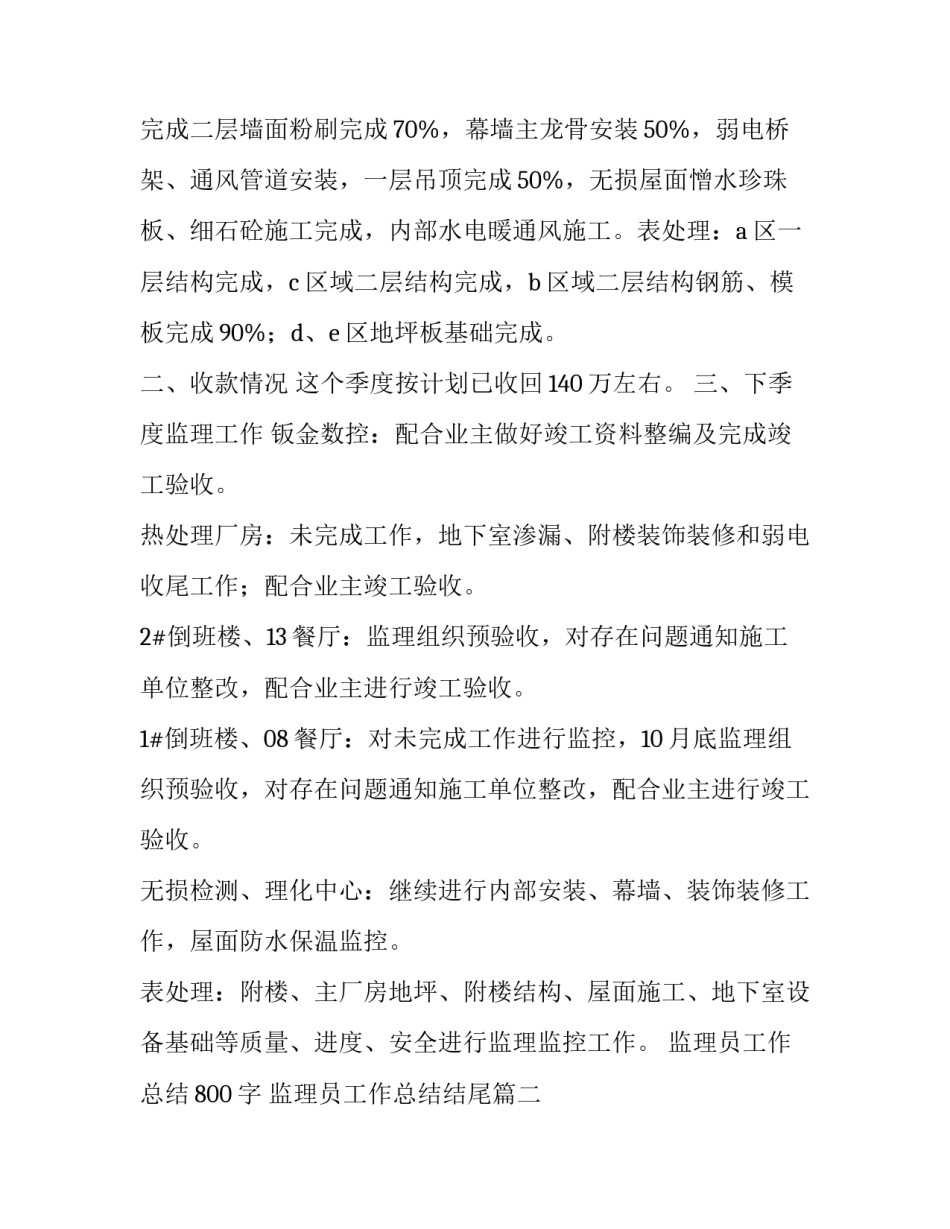

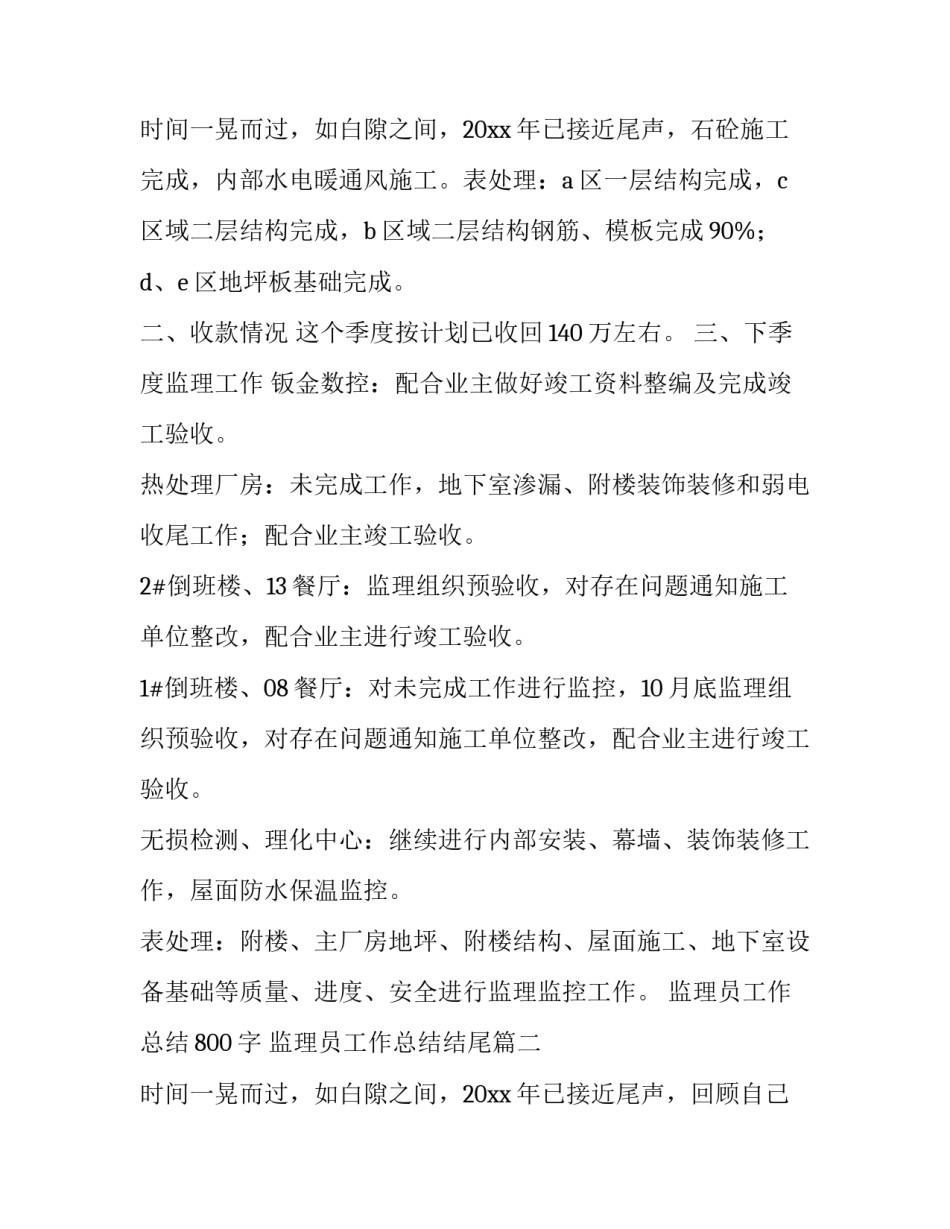

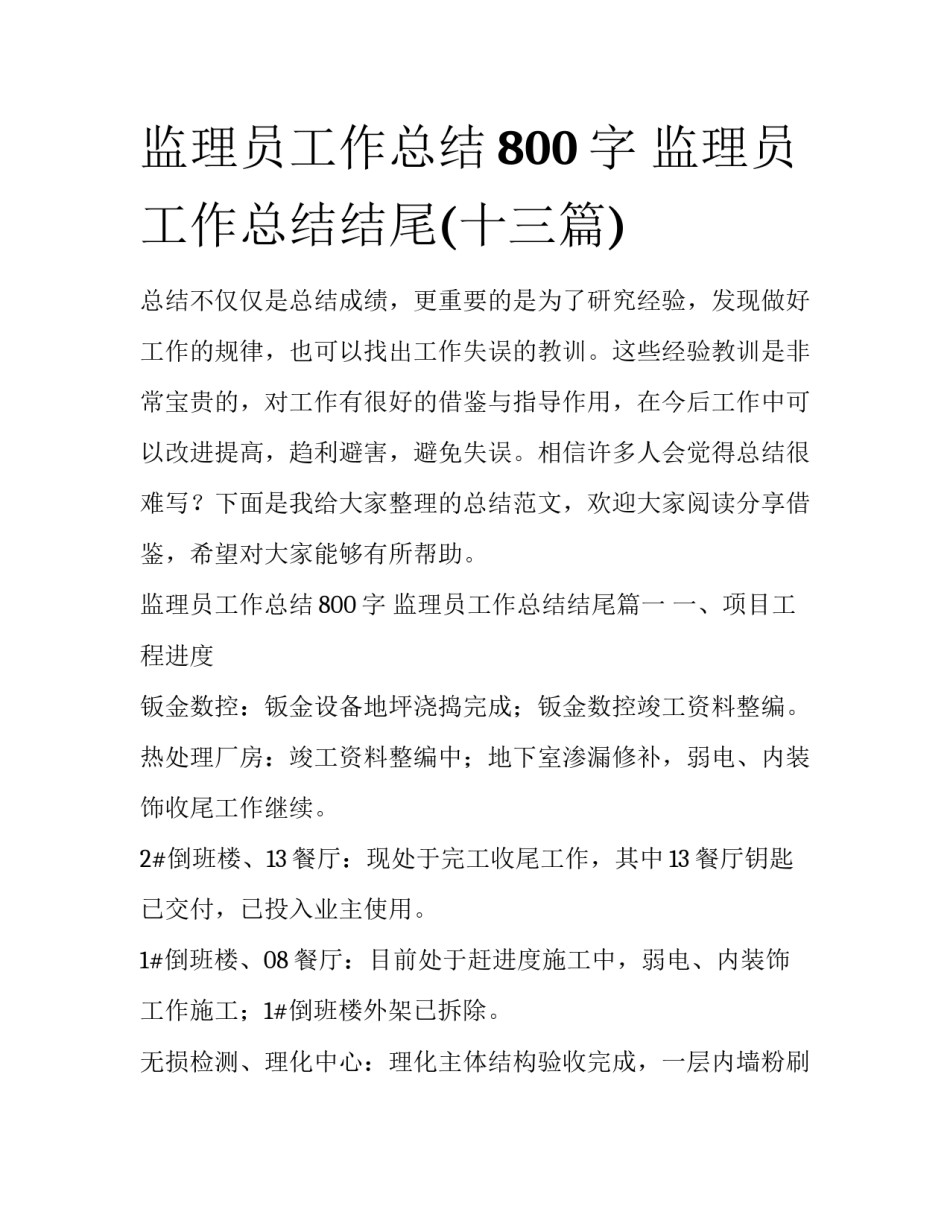

监理员工作总结800字监理员工作总结结尾(十三篇)总结不仅仅是总结成绩,更重要的是为了研究经验,发现做好工作的规律,也可以找出工作失误的教训。这些经验教训是非常宝贵的,对工作有很好的借鉴与指导作用,在今后工作中可以改进提高,趋利避害,避免失误。相信许多人会觉得总结很难写?下面是我给大家整理的总结范文,欢迎大家阅读分享借鉴,希望对大家能够有所帮助。监理员工作总结800字监理员工作总结结尾篇一一、项目工程进度钣金数控:钣金设备地坪浇捣完成;钣金数控竣工资料整编。热处理厂房:竣工资料整编中;地下室渗漏修补,弱电、内装饰收尾工作继续。2#倒班楼、13餐厅:现处于完工收尾工作,其中13餐厅钥匙已交付,已投入业主使用。1#倒班楼、08餐厅:目前处于赶进度施工中,弱电、内装饰工作施工;1#倒班楼外架已拆除。无损检测、理化中心:理化主体结构验收完成,一层内墙粉刷完成二层墙面粉刷完成70%,幕墙主龙骨安装50%,弱电桥架、通风管道安装,一层吊顶完成50%,无损屋面憎水珍珠板、细石砼施工完成,内部水电暖通风施工。表处理:a区一层结构完成,c区域二层结构完成,b区域二层结构钢筋、模板完成90%;d、e区地坪板基础完成。二、收款情况这个季度按计划已收回140万左右。三、下季度监理工作钣金数控:配合业主做好竣工资料整编及完成竣工验收。热处理厂房:未完成工作,地下室渗漏、附楼装饰装修和弱电收尾工作;配合业主竣工验收。2#倒班楼、13餐厅:监理组织预验收,对存在问题通知施工单位整改,配合业主进行竣工验收。1#倒班楼、08餐厅:对未完成工作进行监控,10月底监理组织预验收,对存在问题通知施工单位整改,配合业主进行竣工验收。无损检测、理化中心:继续进行内部安装、幕墙、装饰装修工作,屋面防水保温监控。表处理:附楼、主厂房地坪、附楼结构、屋面施工、地下室设备基础等质量、进度、安全进行监理监控工作。监理员工作总结800字监理员工作总结结尾篇二时间一晃而过,如白隙之间,20xx年已接近尾声,石砼施工完成,内部水电暖通风施工。表处理:a区一层结构完成,c区域二层结构完成,b区域二层结构钢筋、模板完成90%;d、e区地坪板基础完成。二、收款情况这个季度按计划已收回140万左右。三、下季度监理工作钣金数控:配合业主做好竣工资料整编及完成竣工验收。热处理厂房:未完成工作,地下室渗漏、附楼装饰装修和弱电收尾工作;配合业主竣工验收。2#倒班楼、13餐厅:监理组织预验收,对存在问题通知施工单位整改,配合业主进行竣工验收。1#倒班楼、08餐厅:对未完成工作进行监控,10月底监理组织预验收,对存在问题通知施工单位整改,配合业主进行竣工验收。无损检测、理化中心:继续进行内部安装、幕墙、装饰装修工作,屋面防水保温监控。表处理:附楼、主厂房地坪、附楼结构、屋面施工、地下室设备基础等质量、进度、安全进行监理监控工作。监理员工作总结800字监理员工作总结结尾篇二时间一晃而过,如白隙之间,20xx年已接近尾声,回顾自己在接触工程监理的这一年来的工作,在领导的悉心关怀和指导下,在同事的帮助和鼓励下,通过自身的不懈努力,掌握了一定的知识,但也存在了诸多不足。现就就本年工作总结汇报如下:在今年的工作中,我参与了xx新区医院工程的监理工作,在此期间我抱着边工作边学习的态度进行各项工作,总结每一项工作的流程和要点,找出不明白的问题,及时查阅规范并向领导和同事请教,一点一滴的积累工作经验。工作质量方面,根据监理规范,工程图纸和监理细则严格监督。在新区医院工程,我大部分时间都是在工地现场,从去年的主体工程开始一直到现在的外墙装饰及内墙抹灰。在此期间发现自己很多不明白的地方,通过查阅规范等方式填补了自己在该方面的空缺,下次在遇到类似的情况就可以独立解决了。对于需要旁站的部位做好旁站记录,对于验收的隐蔽工程严格按照规范进行验收,如果验收不合格,则严禁进行下道工序作业,例如今年10月份b区和e区砌筑工程存在的构造柱和水平系梁钢筋绑扎和植筋质量缺陷问题,监理发现存在质量问题之后多次口头通知其进行整改,施工单位总是拖拖拉拉的想蒙混过关,我严格遵守规范及...
