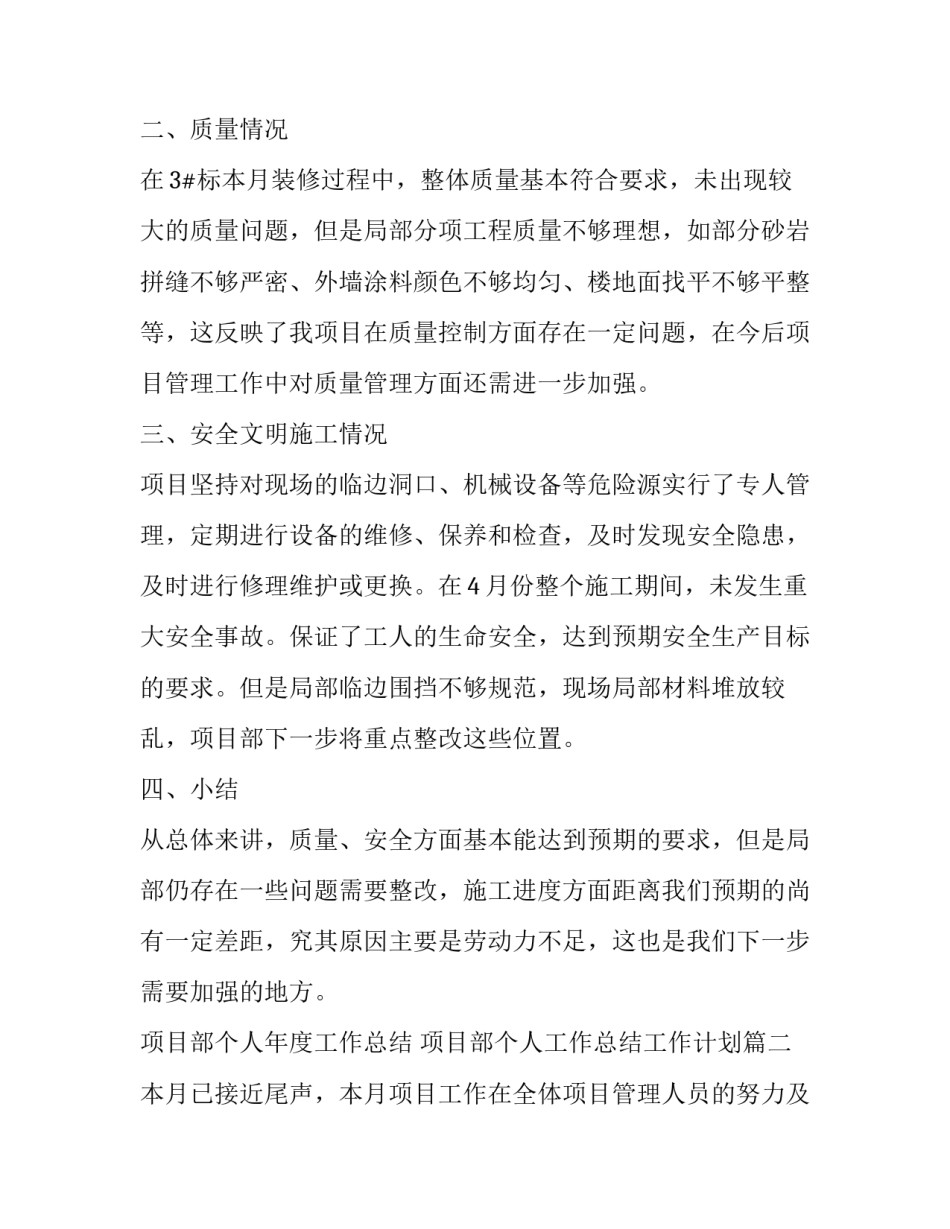

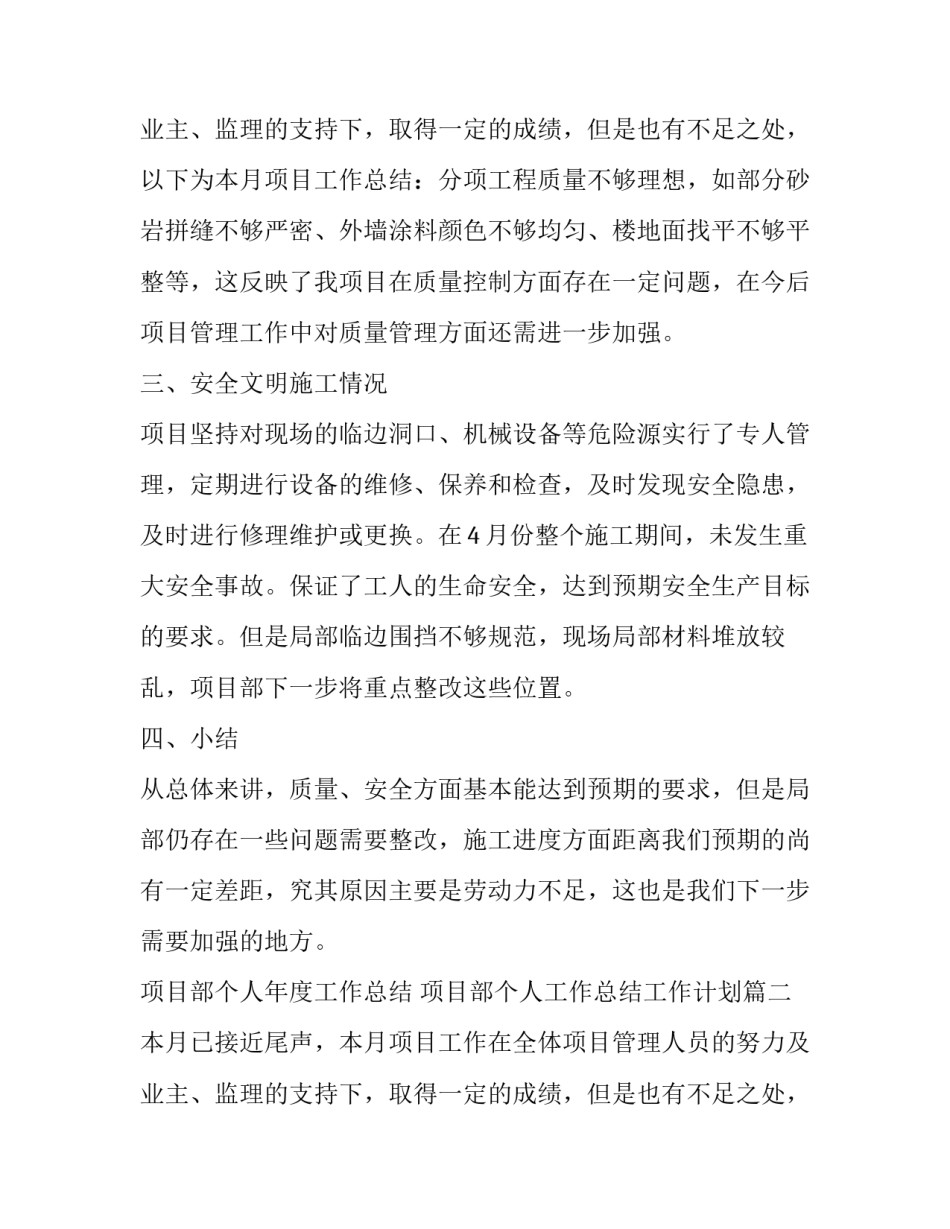

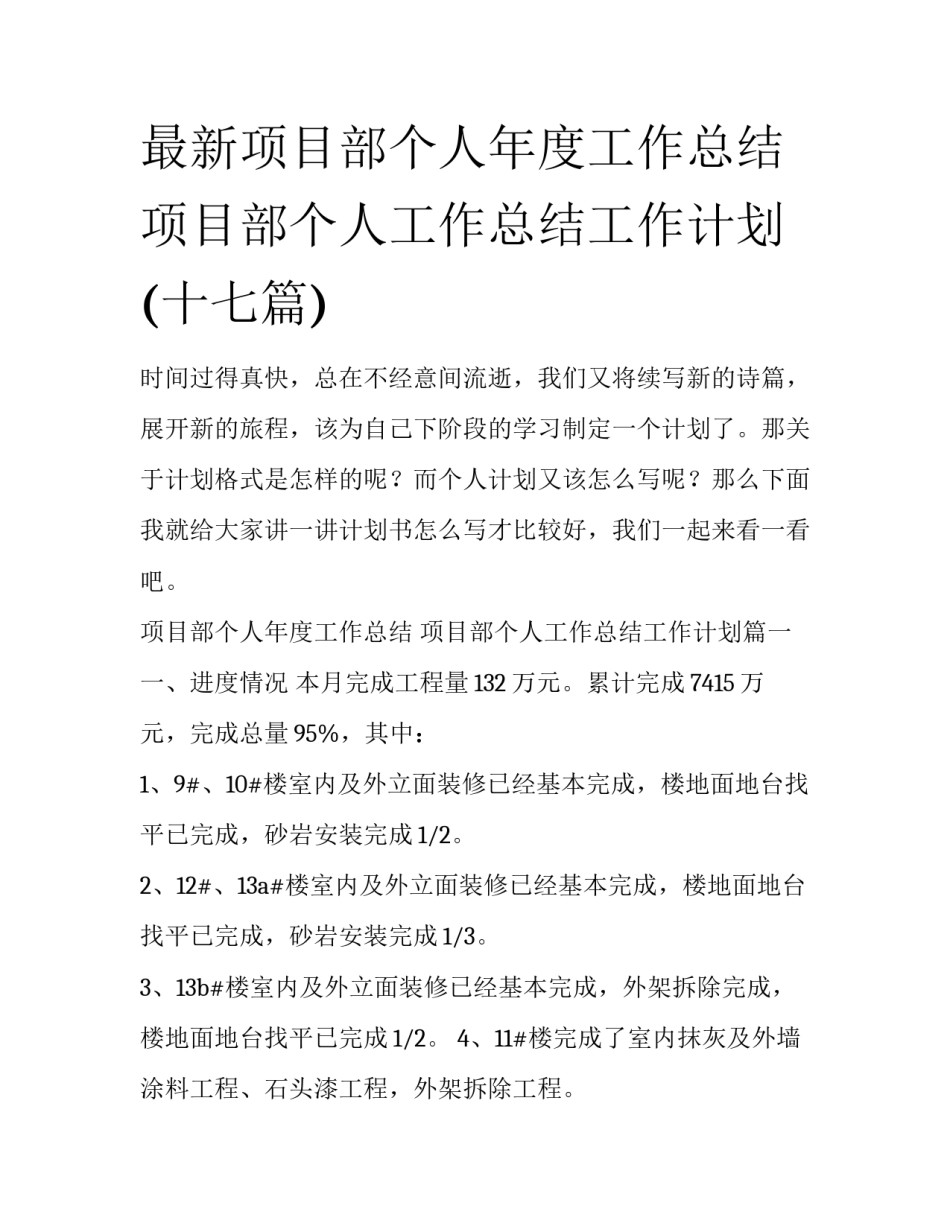

最新项目部个人年度工作总结项目部个人工作总结工作计划(十七篇)时间过得真快,总在不经意间流逝,我们又将续写新的诗篇,展开新的旅程,该为自己下阶段的学习制定一个计划了。那关于计划格式是怎样的呢?而个人计划又该怎么写呢?那么下面我就给大家讲一讲计划书怎么写才比较好,我们一起来看一看吧。项目部个人年度工作总结项目部个人工作总结工作计划篇一一、进度情况本月完成工程量132万元。累计完成7415万元,完成总量95%,其中:1、9#、10#楼室内及外立面装修已经基本完成,楼地面地台找平已完成,砂岩安装完成1/2。2、12#、13a#楼室内及外立面装修已经基本完成,楼地面地台找平已完成,砂岩安装完成1/3。3、13b#楼室内及外立面装修已经基本完成,外架拆除完成,楼地面地台找平已完成1/2。4、11#楼完成了室内抹灰及外墙涂料工程、石头漆工程,外架拆除工程。二、质量情况在3#标本月装修过程中,整体质量基本符合要求,未出现较大的质量问题,但是局部分项工程质量不够理想,如部分砂岩拼缝不够严密、外墙涂料颜色不够均匀、楼地面找平不够平整等,这反映了我项目在质量控制方面存在一定问题,在今后项目管理工作中对质量管理方面还需进一步加强。三、安全文明施工情况项目坚持对现场的临边洞口、机械设备等危险源实行了专人管理,定期进行设备的维修、保养和检查,及时发现安全隐患,及时进行修理维护或更换。在4月份整个施工期间,未发生重大安全事故。保证了工人的生命安全,达到预期安全生产目标的要求。但是局部临边围挡不够规范,现场局部材料堆放较乱,项目部下一步将重点整改这些位置。四、小结从总体来讲,质量、安全方面基本能达到预期的要求,但是局部仍存在一些问题需要整改,施工进度方面距离我们预期的尚有一定差距,究其原因主要是劳动力不足,这也是我们下一步需要加强的地方。项目部个人年度工作总结项目部个人工作总结工作计划篇二本月已接近尾声,本月项目工作在全体项目管理人员的努力及业主、监理的支持下,取得一定的成绩,但是也有不足之处,以下为本月项目工作总结:分项工程质量不够理想,如部分砂岩拼缝不够严密、外墙涂料颜色不够均匀、楼地面找平不够平整等,这反映了我项目在质量控制方面存在一定问题,在今后项目管理工作中对质量管理方面还需进一步加强。三、安全文明施工情况项目坚持对现场的临边洞口、机械设备等危险源实行了专人管理,定期进行设备的维修、保养和检查,及时发现安全隐患,及时进行修理维护或更换。在4月份整个施工期间,未发生重大安全事故。保证了工人的生命安全,达到预期安全生产目标的要求。但是局部临边围挡不够规范,现场局部材料堆放较乱,项目部下一步将重点整改这些位置。四、小结从总体来讲,质量、安全方面基本能达到预期的要求,但是局部仍存在一些问题需要整改,施工进度方面距离我们预期的尚有一定差距,究其原因主要是劳动力不足,这也是我们下一步需要加强的地方。项目部个人年度工作总结项目部个人工作总结工作计划篇二本月已接近尾声,本月项目工作在全体项目管理人员的努力及业主、监理的支持下,取得一定的成绩,但是也有不足之处,以下为本月项目工作总结:一、进度情况本月完成工程量132万元。累计完成7415万元,完成总量95%,其中:1、9#、10#楼室内及外立面装修已经基本完成,楼地面地台找平已完成,砂岩安装完成1/2。2、12#、13a#楼室内及外立面装修已经基本完成,楼地面地台找平已完成,砂岩安装完成1/3。3、13b#楼室内及外立面装修已经基本完成,外架拆除完成,楼地面地台找平已完成1/2。4、11#楼完成了室内抹灰及外墙涂料工程、石头漆工程,外架拆除工程。二、质量情况在3#标本月装修过程中,整体质量基本符合要求,未出现较大的质量问题,但是局部分项工程质量不够理想,如部分砂岩拼缝不够严密、外墙涂料颜色不够均匀、楼地面找平不够平整等,这反映了我项目在质量控制方面存在一定问题,在今后项目管理工作中对质量管理方面还需进一步加强。三、安全文明施工情况项目坚持对现场的临边洞口、机械设备等危险源实行了专人管理,定期进行设备的维修、保养和检查,及时发现安全隐患,及时进行修...
