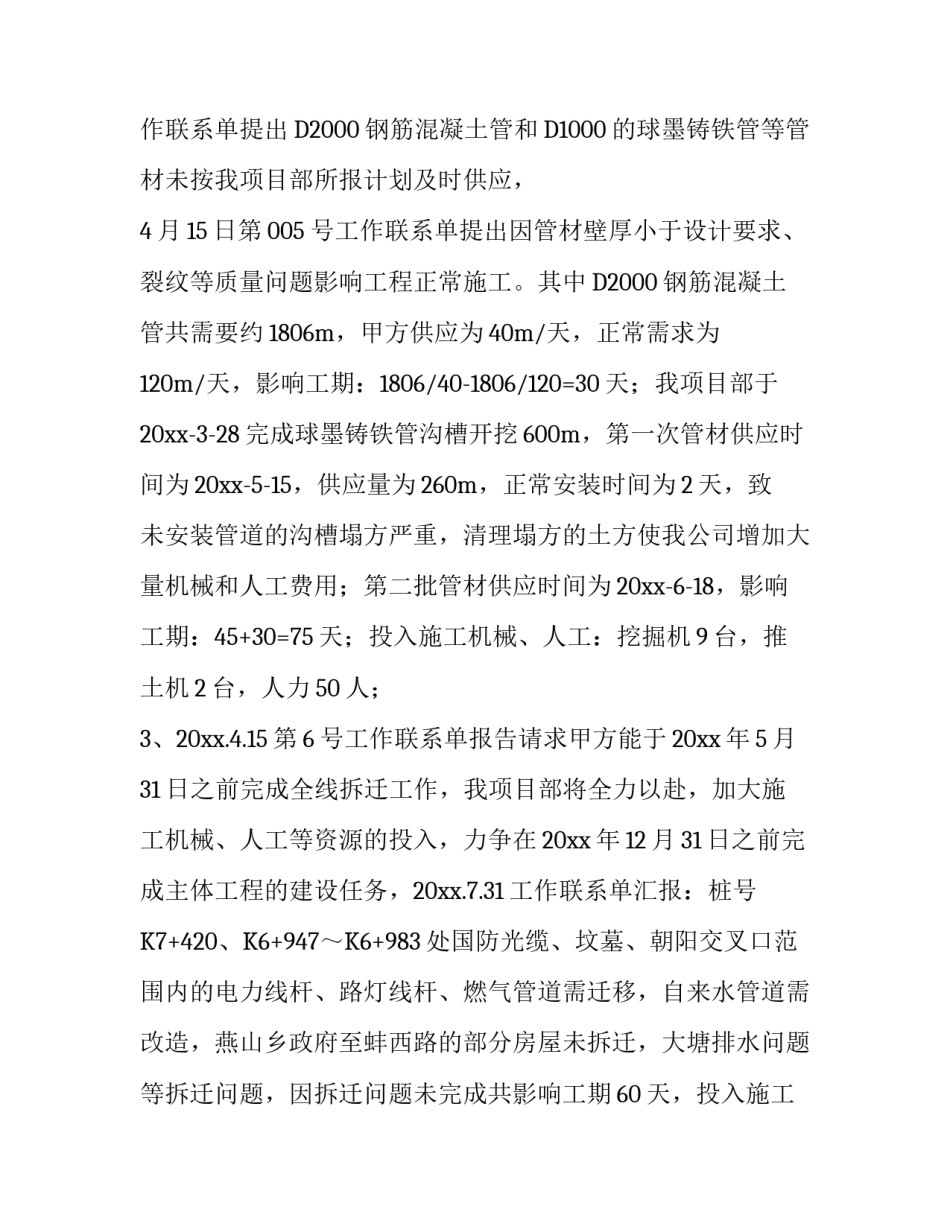

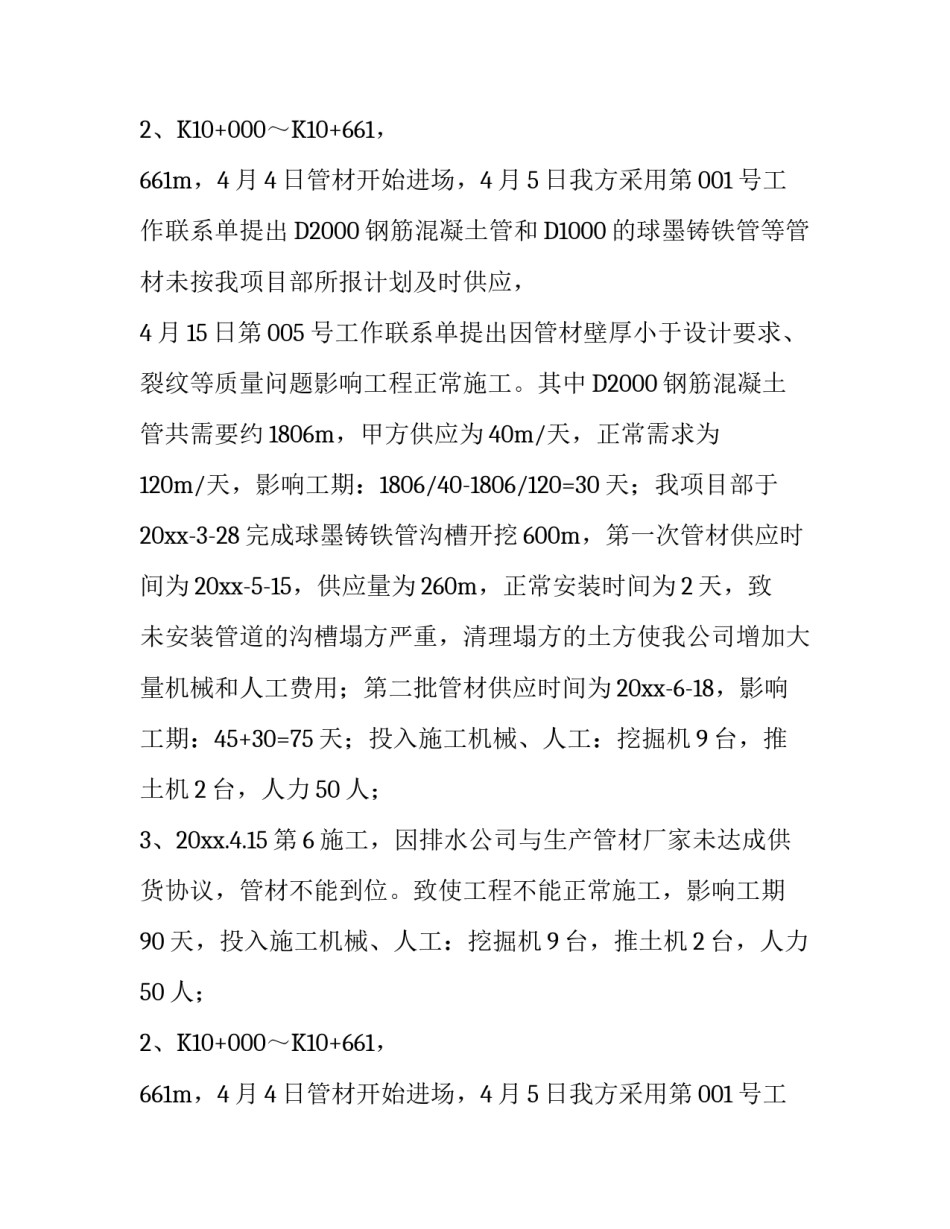

申请补偿的报告范文篇一:关于费用补偿的报告公司:根据20xx年5月20日与公司签订签订的《项目建设协议书》第六款第2条规定:甲方在合同签订后4个月完成场地的三通一平并满足施工条件,甲方完成场地的三通一平并满足施工条件的时间应为20xx年9月20日。根据本工程招标文件第二章合同主要条款第(十五)条规定:发包人未能按时提供图纸及开工条件的工期顺延;第(二十二)条规定:甲方不履行合同义务或不按合同约定履行义务的其他情况,甲方承担违约责任,赔偿因其违约给乙方造成的经济损失,延误工期相应顺延。工程建设过程中主要发生了以下影响我公司施工正常施工的节点事件:1、根据建设单位要求10+000~10+661段在20xx.12.28举行开工典礼,开始施工,也是众所周知的。按我项目部编制的施工计划于20xx.3.1之前可以完成该段的排水工程施工,因排水公司与生产管材厂家未达成供货协议,管材不能到位。致使工程不能正常施工,影响工期90天,投入施工机械、人工:挖掘机9台,推土机2台,人力50人;2、K10+000~K10+661,661m,4月4日管材开始进场,4月5日我方采用第001号工作联系单提出D2000钢筋混凝土管和D1000的球墨铸铁管等管材未按我项目部所报计划及时供应,4月15日第005号工作联系单提出因管材壁厚小于设计要求、裂纹等质量问题影响工程正常施工。其中D2000钢筋混凝土管共需要约1806m,甲方供应为40m/天,正常需求为120m/天,影响工期:1806/40-1806/120=30天;我项目部于20xx-3-28完成球墨铸铁管沟槽开挖600m,第一次管材供应时间为20xx-5-15,供应量为260m,正常安装时间为2天,致未安装管道的沟槽塌方严重,清理塌方的土方使我公司增加大量机械和人工费用;第二批管材供应时间为20xx-6-18,影响工期:45+30=75天;投入施工机械、人工:挖掘机9台,推土机2台,人力50人;3、20xx.4.15第6施工,因排水公司与生产管材厂家未达成供货协议,管材不能到位。致使工程不能正常施工,影响工期90天,投入施工机械、人工:挖掘机9台,推土机2台,人力50人;2、K10+000~K10+661,661m,4月4日管材开始进场,4月5日我方采用第001号工作联系单提出D2000钢筋混凝土管和D1000的球墨铸铁管等管材未按我项目部所报计划及时供应,4月15日第005号工作联系单提出因管材壁厚小于设计要求、裂纹等质量问题影响工程正常施工。其中D2000钢筋混凝土管共需要约1806m,甲方供应为40m/天,正常需求为120m/天,影响工期:1806/40-1806/120=30天;我项目部于20xx-3-28完成球墨铸铁管沟槽开挖600m,第一次管材供应时间为20xx-5-15,供应量为260m,正常安装时间为2天,致未安装管道的沟槽塌方严重,清理塌方的土方使我公司增加大量机械和人工费用;第二批管材供应时间为20xx-6-18,影响工期:45+30=75天;投入施工机械、人工:挖掘机9台,推土机2台,人力50人;3、20xx.4.15第6号工作联系单报告请求甲方能于20xx年5月31日之前完成全线拆迁工作,我项目部将全力以赴,加大施工机械、人工等资源的投入,力争在20xx年12月31日之前完成主体工程的建设任务,20xx.7.31工作联系单汇报:桩号K7+420、K6+947~K6+983处国防光缆、坟墓、朝阳交叉口范围内的电力线杆、路灯线杆、燃气管道需迁移,自来水管道需改造,燕山乡政府至蚌西路的部分房屋未拆迁,大塘排水问题等拆迁问题,因拆迁问题未完成共影响工期60天,投入施工机械、人工:挖掘机9台,压路机5台,平地机1台,推土机2台,自卸车15辆,洒水车1台,人力100人;以上事件经济使我项目部的施工成本大大增加,施工的正常工期无法得到保证,为此我公司肯请建设单位能给予相应的费用补偿,并顺延工期,具体费用和工期顺延时间计算如下:第一项:工期补偿:90天;费用补偿:机械损失费挖掘机台班90771.449=624866.4元推土机90711.222=128019.6元人工费905080=360000元小计1112886元第二项:工期补偿:75天;费用补偿:机械损失费挖掘机台班75771.449=520722元推土机75711.222=106683元人工费755080=300000元小计927405元第三项:工期补偿:60天;费用补偿:机械损失费挖掘机台班60771.449=416577.6元推土机60711.222=85346.4元15t震动压路机603631.83=113729.4元15t光轮...
