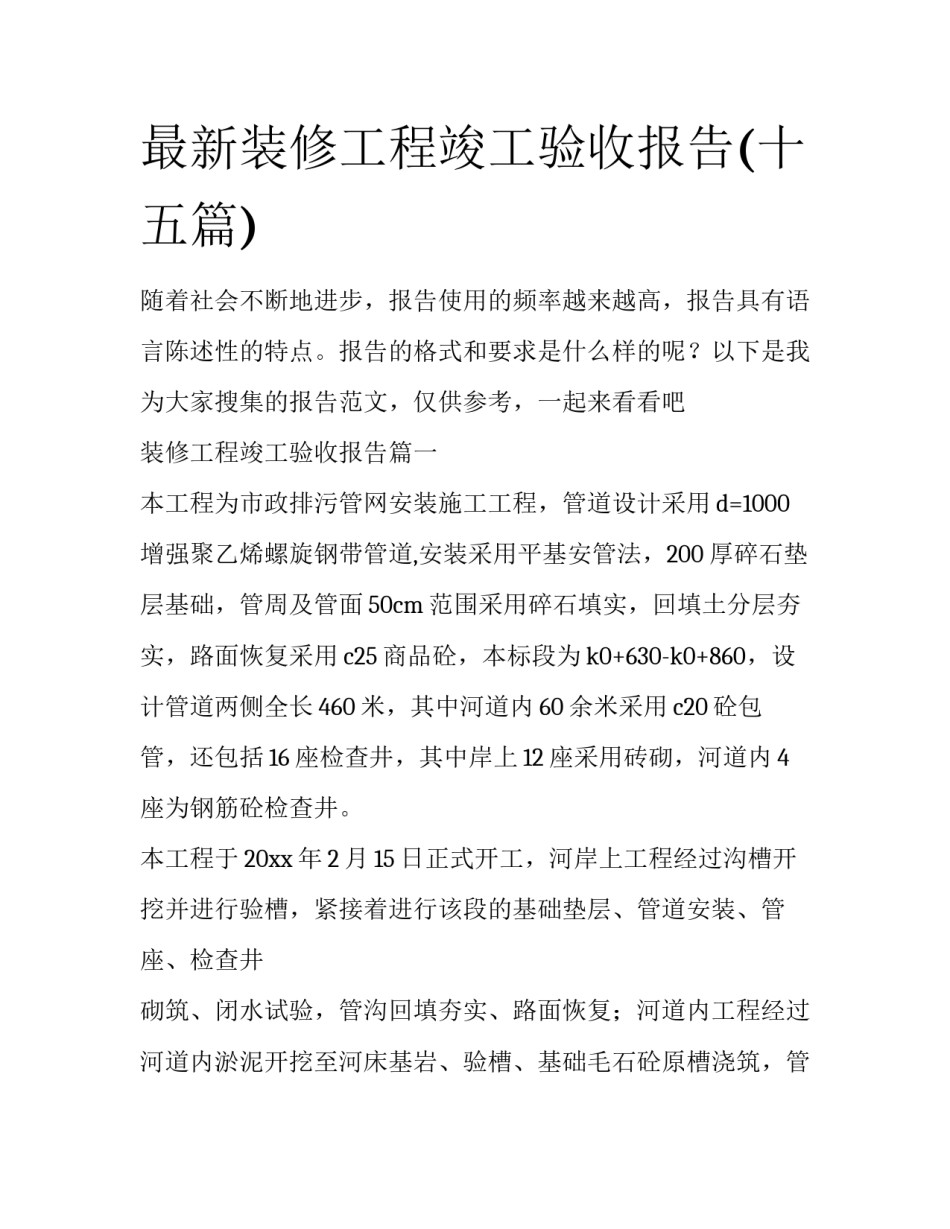

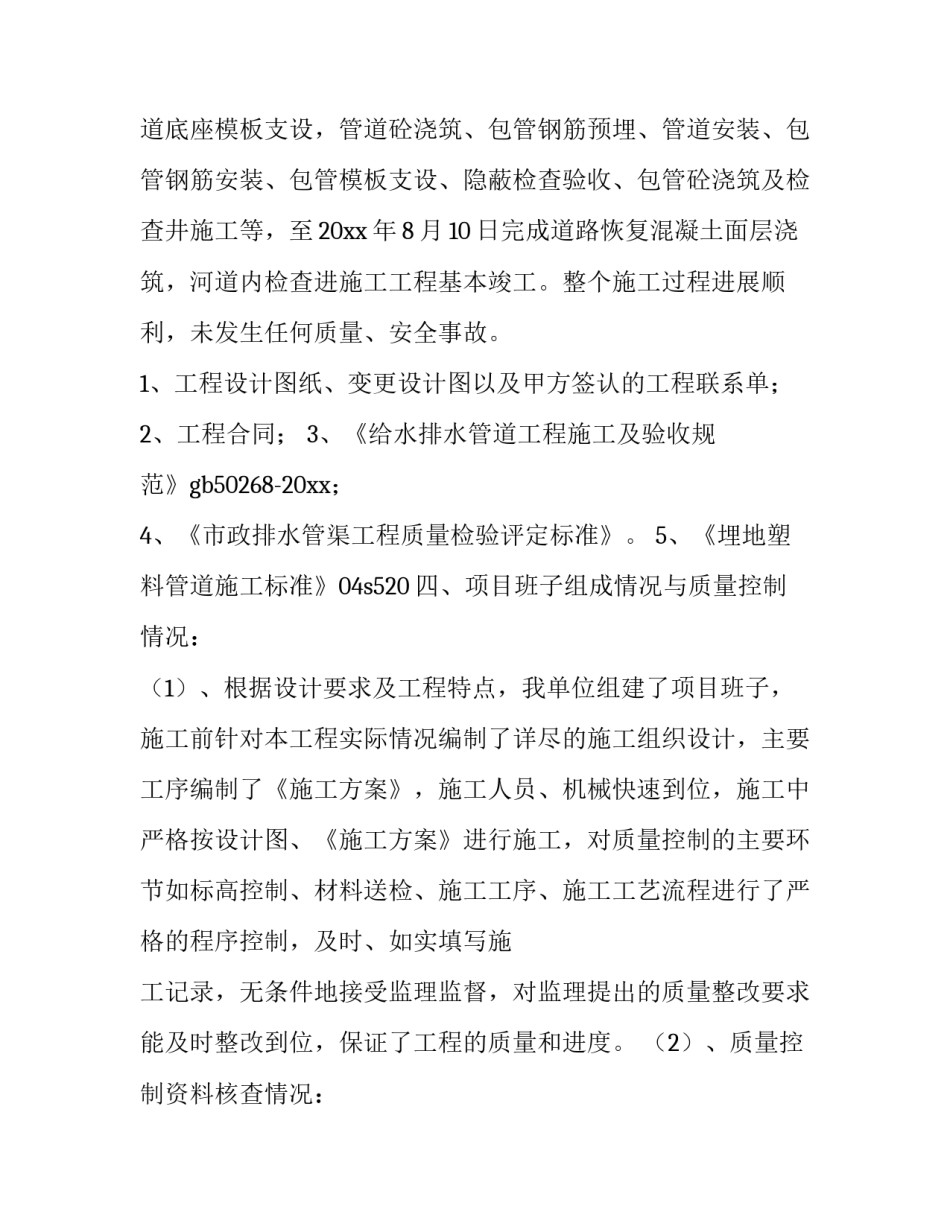

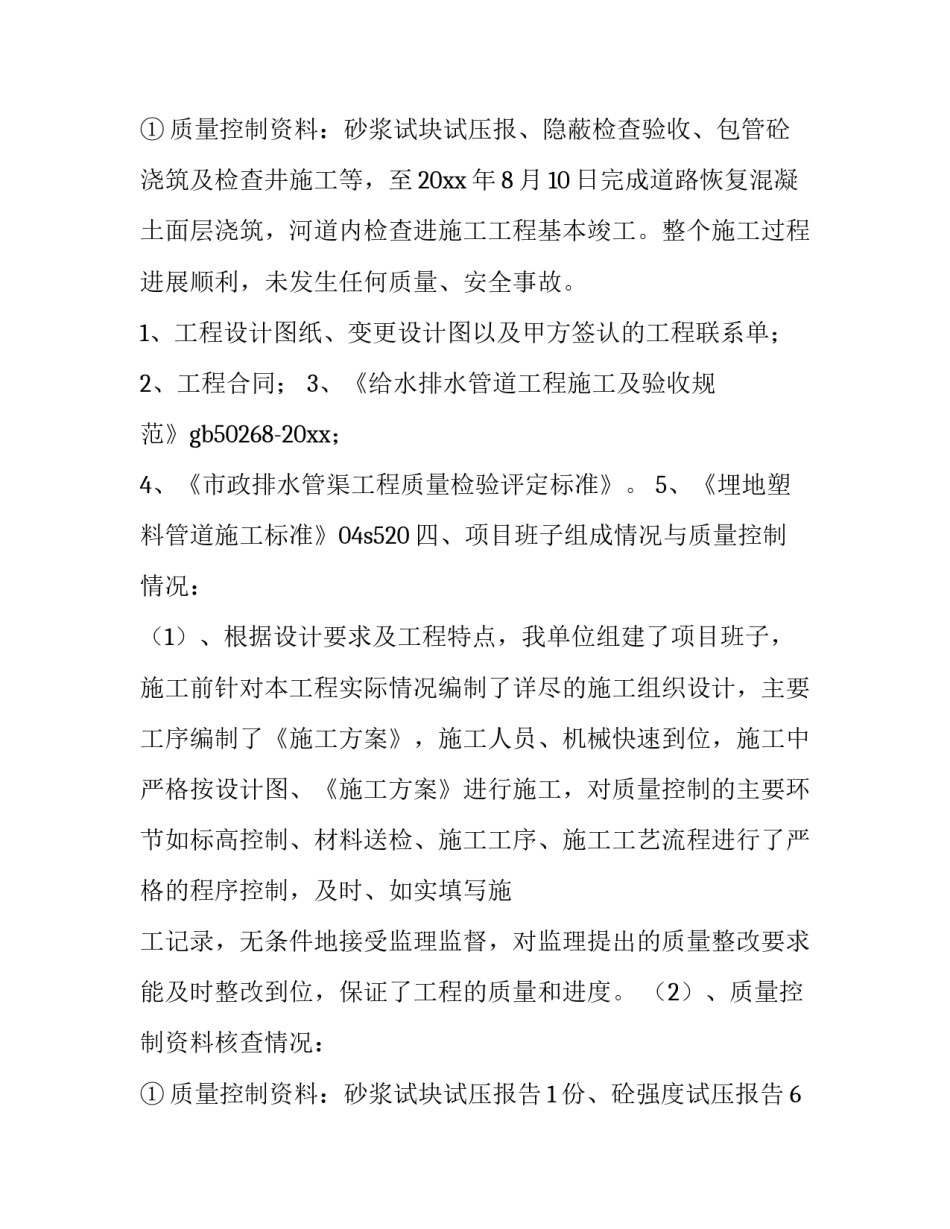

最新装修工程竣工验收报告(十五篇)随着社会不断地进步,报告使用的频率越来越高,报告具有语言陈述性的特点。报告的格式和要求是什么样的呢?以下是我为大家搜集的报告范文,仅供参考,一起来看看吧装修工程竣工验收报告篇一本工程为市政排污管网安装施工工程,管道设计采用d=1000增强聚乙烯螺旋钢带管道,安装采用平基安管法,200厚碎石垫层基础,管周及管面50cm范围采用碎石填实,回填土分层夯实,路面恢复采用c25商品砼,本标段为k0+630-k0+860,设计管道两侧全长460米,其中河道内60余米采用c20砼包管,还包括16座检查井,其中岸上12座采用砖砌,河道内4座为钢筋砼检查井。本工程于20xx年2月15日正式开工,河岸上工程经过沟槽开挖并进行验槽,紧接着进行该段的基础垫层、管道安装、管座、检查井砌筑、闭水试验,管沟回填夯实、路面恢复;河道内工程经过河道内淤泥开挖至河床基岩、验槽、基础毛石砼原槽浇筑,管道底座模板支设,管道砼浇筑、包管钢筋预埋、管道安装、包管钢筋安装、包管模板支设、隐蔽检查验收、包管砼浇筑及检查井施工等,至20xx年8月10日完成道路恢复混凝土面层浇筑,河道内检查进施工工程基本竣工。整个施工过程进展顺利,未发生任何质量、安全事故。1、工程设计图纸、变更设计图以及甲方签认的工程联系单;2、工程合同;3、《给水排水管道工程施工及验收规范》gb50268-20xx;4、《市政排水管渠工程质量检验评定标准》。5、《埋地塑料管道施工标准》04s520四、项目班子组成情况与质量控制情况:(1)、根据设计要求及工程特点,我单位组建了项目班子,施工前针对本工程实际情况编制了详尽的施工组织设计,主要工序编制了《施工方案》,施工人员、机械快速到位,施工中严格按设计图、《施工方案》进行施工,对质量控制的主要环节如标高控制、材料送检、施工工序、施工工艺流程进行了严格的程序控制,及时、如实填写施工记录,无条件地接受监理监督,对监理提出的质量整改要求能及时整改到位,保证了工程的质量和进度。(2)、质量控制资料核查情况:①质量控制资料:砂浆试块试压报、隐蔽检查验收、包管砼浇筑及检查井施工等,至20xx年8月10日完成道路恢复混凝土面层浇筑,河道内检查进施工工程基本竣工。整个施工过程进展顺利,未发生任何质量、安全事故。1、工程设计图纸、变更设计图以及甲方签认的工程联系单;2、工程合同;3、《给水排水管道工程施工及验收规范》gb50268-20xx;4、《市政排水管渠工程质量检验评定标准》。5、《埋地塑料管道施工标准》04s520四、项目班子组成情况与质量控制情况:(1)、根据设计要求及工程特点,我单位组建了项目班子,施工前针对本工程实际情况编制了详尽的施工组织设计,主要工序编制了《施工方案》,施工人员、机械快速到位,施工中严格按设计图、《施工方案》进行施工,对质量控制的主要环节如标高控制、材料送检、施工工序、施工工艺流程进行了严格的程序控制,及时、如实填写施工记录,无条件地接受监理监督,对监理提出的质量整改要求能及时整改到位,保证了工程的质量和进度。(2)、质量控制资料核查情况:①质量控制资料:砂浆试块试压报告1份、砼强度试压报告6份其中见证2组,符合设计要求,本工程包含1个单位工程、4个分部工程、11个分项工程、43个检验批,质量验收记录符合要求。②原材料:水泥、砂、石均复检合格;d=1000增强聚乙烯螺旋钢带管道合格证齐全,并经见证取样1组复试合格;钢材合格证齐全,见证取样2组复检合格,3组常规取样复检合格;检查井盖合格证齐全;砖材合格证齐全,1组见证取样复检合格,1组常规取样复检合格。③砼配合比,砂浆配合比均由相应资质的试验室出具。试块留置组数及各种标号强度符合设计要求。其中路面恢复及砼包管所用的砼均采用商品砼,商品砼所用的砂、石、水泥等原材料的合格证及试验报告均由砼公司提供。经核查质量控制资料齐全有效、符合要求。本工程从定位放线、沟槽开挖、验槽、管道安装、管座、检查井砌筑、管沟回填夯实、路面恢复、道路面层砼等各道工序交接均经过严格的报验和审批,同时各种材料的现场见证取样、送样均做到了同步、及时,取样、送样及试验鉴定全...
