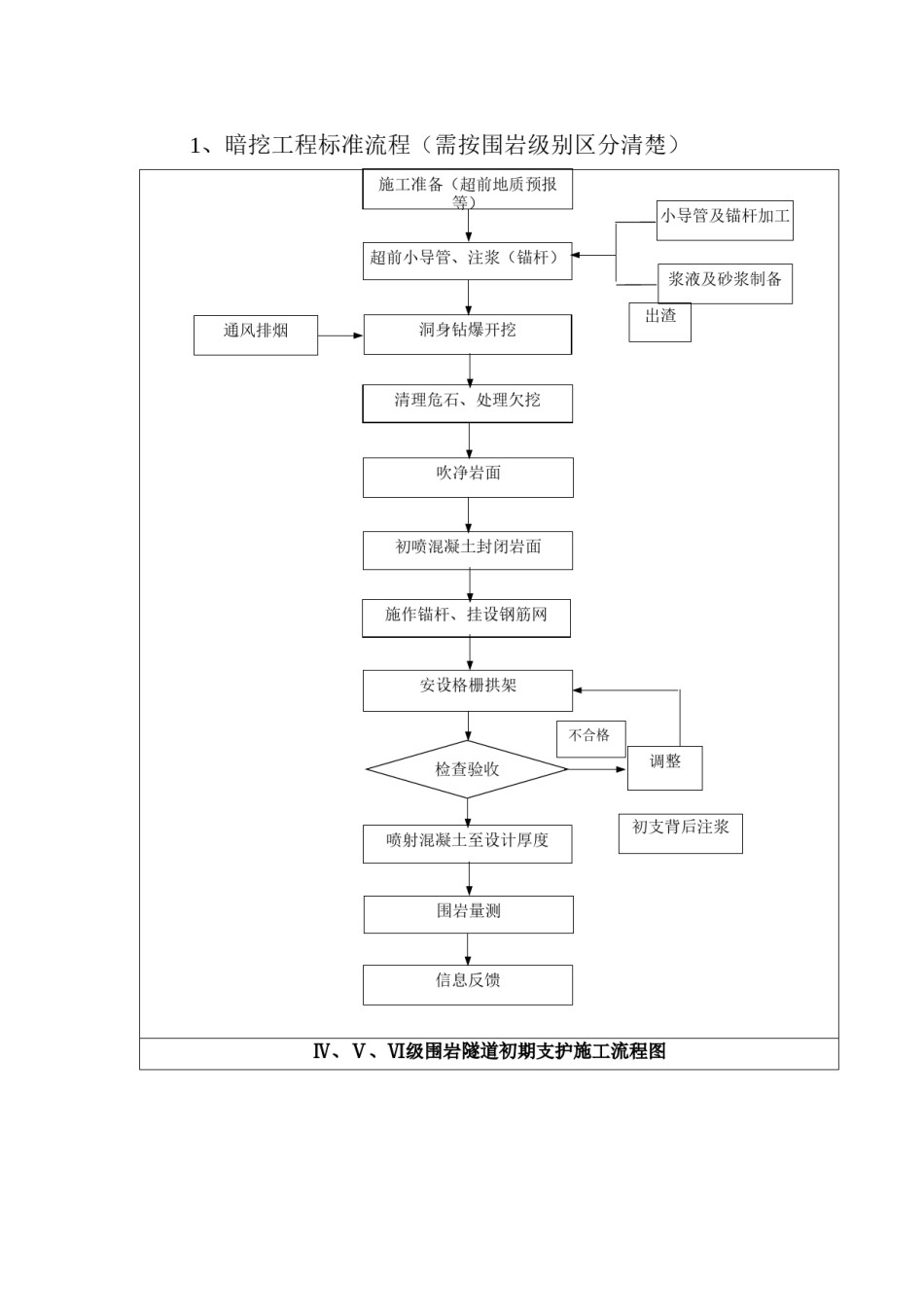

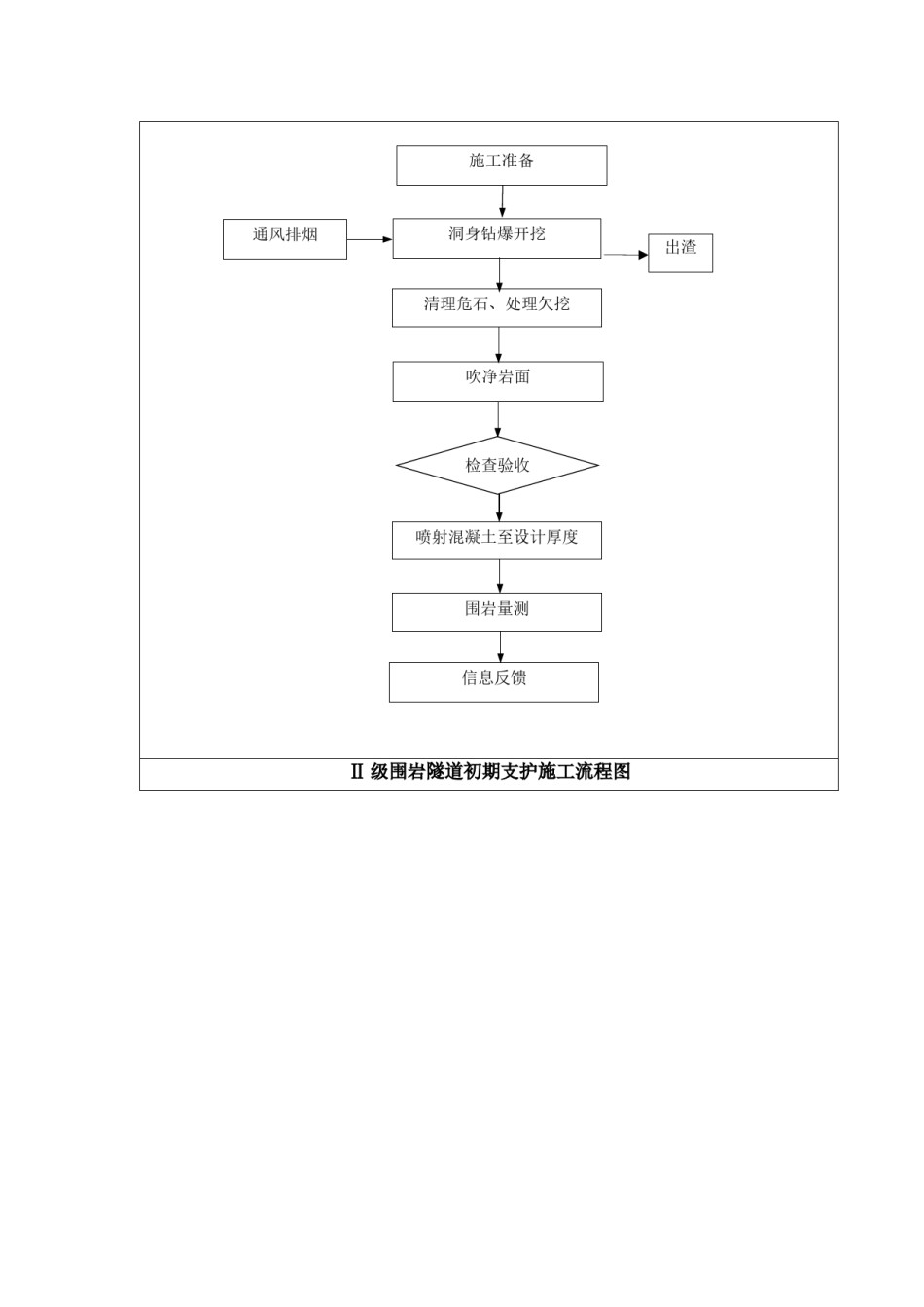

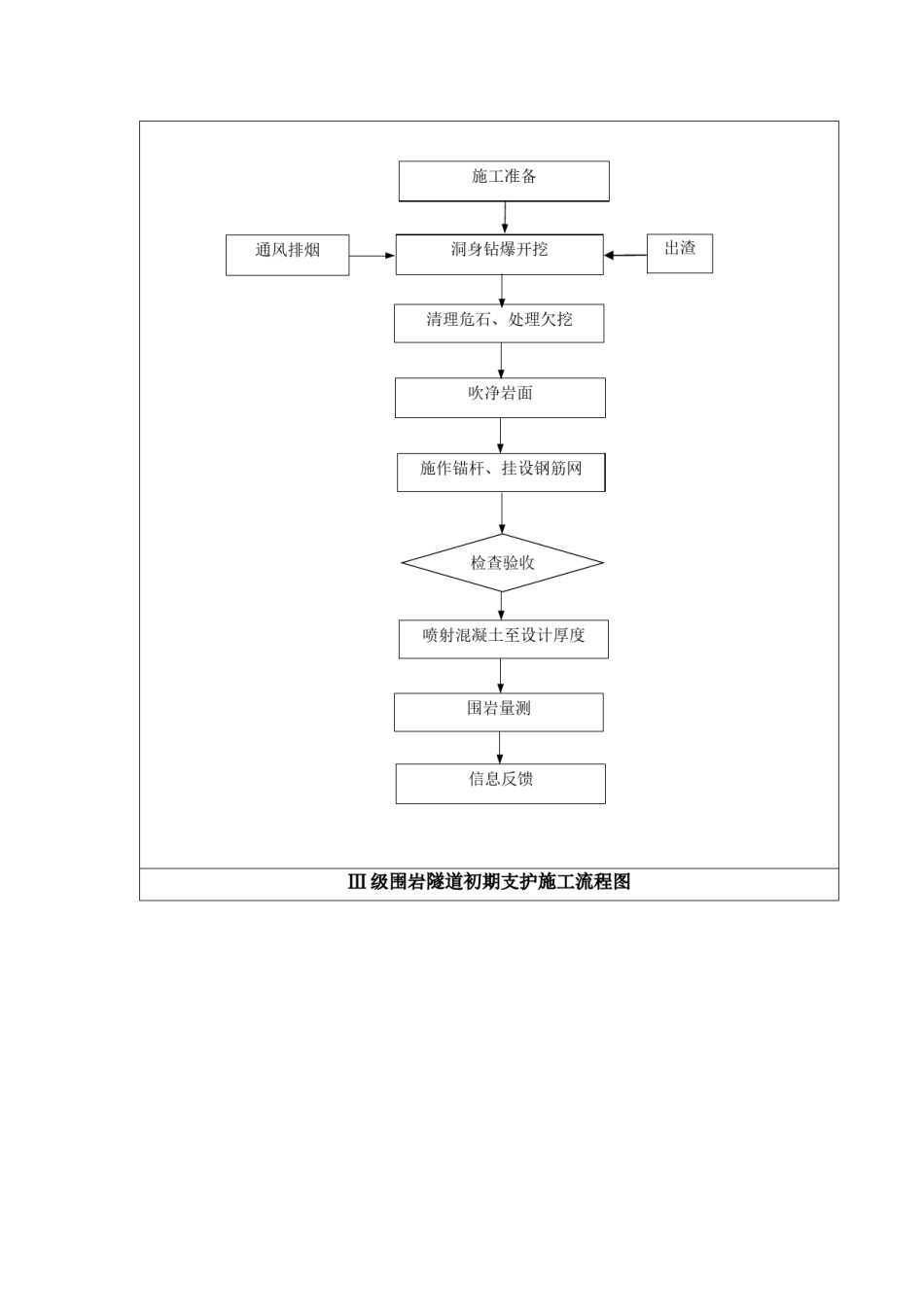

1、暗挖工程标准流程(需按围岩级别区分清楚)施工准备(超前地质预报小导管及锚杆加工等)通风排烟超前小导管、注浆(锚杆)浆液及砂浆制备洞身钻爆开挖出渣清理危石、处理欠挖吹净岩面初喷混凝土封闭岩面施作锚杆、挂设钢筋网安设格栅拱架不合格检查验收调整喷射混凝土至设计厚度初支背后注浆围岩量测信息反馈Ⅳ、Ⅴ、Ⅵ级围岩隧道初期支护施工流程图施工准备通风排烟洞身钻爆开挖出渣清理危石、处理欠挖吹净岩面施作锚杆、挂设钢筋网检查验收喷射混凝土至设计厚度围岩量测信息反馈Ⅲ级围岩隧道初期支护施工流程图通风排烟施工准备出渣洞身钻爆开挖清理危石、处理欠挖吹净岩面检查验收喷射混凝土至设计厚度围岩量测信息反馈Ⅱ级围岩隧道初期支护施工流程图2、重点原材料控制流程(使用前到货、甲控指标、投标等)物资计划集中招标供应商进初验不合场格退场标识堆放原材料存放区合待检不合监理单位平行格格检测,第三方检测公司抽检外委试验室不合格合格退场3、暗挖、明挖、高架段的质量通病及解决方案工程类别质量通病通病现象存产生放原至因已检区预防措施暗挖工程名称超前地质预部分施工人员对超前地⑴.对超前地质预测预报和监控量测在隧道施工安全中的指导作用要超前地质报和量测不质预报和监控量测认识有充分认识和足够重视;应严格做到先探后掘、不探不掘。⑵.必须预报和量及时、不准不清,重视不够;没有由专人负责超前地质预测预报施工,相关仪器设备配备齐全。⑶.对测不及确,里程不专人负责,相关测量仪操作人员进行超前地质预测预报知识培训,提高操作人员的业务水时、不准连续,不能器和设备配备不齐。平。⑷.超前地质预测预报按设计要求施工里程要连续,并且确保足确,里程为施工安全够的搭接长度。⑸.对初支变形量较大的断面应及时报告有关领导及不连续提供可靠的周边眼位置不准确,外部门,尽快采取有效的加固措施;预报应采用长短结合,多方式预依据。插角偏大或不一致;爆报、相互验证(如采用地面垂直探孔、洞内超前探孔相结合)。隧道爆破爆破效果差破工责任心不强,未按⑴.根据围岩情况进行爆破设计,并及时调整爆破参数。⑵.炮眼间距开挖不规及坍塌,爆照钻爆设计的装药结严格按照钻爆设计要求布置。⑶.拱部宜采用光面爆破,并预留沉落范破效果差,构、装药量和雷管的段量。⑷.提高业务水平,施工中严格按照钻爆设计的装药结构、装药没有根据围数进行装药。量和雷管段数进行装药;周边眼采用小药量间隔装药,导火索引岩情况的变爆。⑸.测工应每循环对开挖断面进行准确测量。测量实行双检制,化及时调整每开挖10米,对中线、标高和轮廓线进行一次复查。⑹.控制超欠喷射砼达爆破参数。现场管理人员质量意识挖,欠挖应凿除,超挖部分在允许范围内。不到设计喷射混凝土不强;水泥、砂、石和⑴.加强现场管理,喷射混凝土时应全过程旁站。⑵.试验室应对进场要求厚度不足,外加剂等原材料进场控的原材料按照《混凝土结构工程施工质量验收规范GB50204-2015》喷射混凝土制不严,拌合站未严格要求进行检测。⑶.拌合站严格按照试验室下发的施工配合比施工,锚杆达不不平整,强按照施工配合比拌料。并做好冬季施工措施。⑷.认真做好喷射混凝土的养护工作。⑸.加强到设计要度达不到设开挖净空检查,严格按照设计和规范预留沉降量。对欠挖及时处求计要求,喷理,满足设计和规范要求后方可进行喷射混凝土作业。⑹.隧道环向射回弹量每2米布设一个厚度标尺。⑺.加强对喷射工的培训和指导。拱架施工大。不符合规锚杆数量、管理人员质量意识不强⑴.加强施工过程监督,熟悉设计图纸,隧道每个部位锚杆类型和数范长度不够,或对设计图纸不清楚;量要掌握,确保锚杆数量、长度和类型满足设计要求。⑵.严格钻孔类型不符合注浆不饱满;锚杆钻孔深度和孔径检查,保证钻孔满足设计要求。⑶.调整注浆(锚固)工挖方边坡设计要求,深度不够。艺,保证排气畅通,适当加大注浆压力。⑷.锚杆长度符合设计要塌方锚杆垫板未求,锚杆施工一定要施作锚垫板。施作,拉拔力不足。管理人员质量意识较⑴.加强现场管理人员的质量意识,拱架架立间距偏差控制在拱架加工尺差;拱架的弧度控制有±50mm。...
